Project Description
Was planen Sie, wobei können wir Sie unterstützen?
Verkehrsführung während der Bauzeit Halle (Saale)

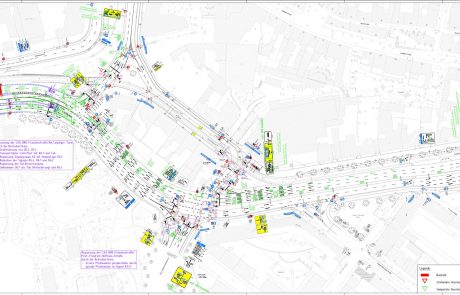

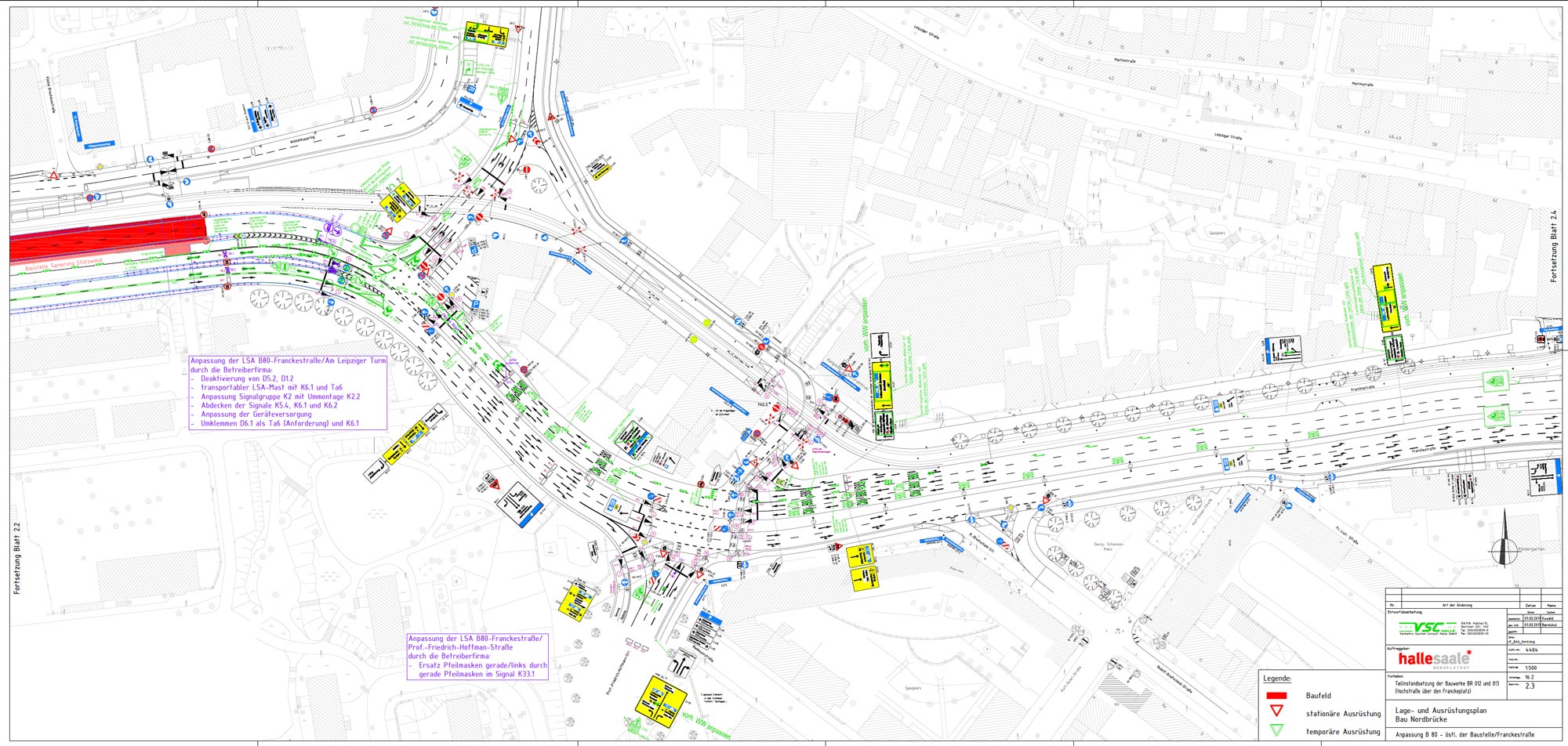

Teilinstandsetzung der BR 012 und BR 013 (Hochstraße über den Franckeplatz) im Zuge der B 80
Variantenuntersuchung zur Verkehrsführung, mit Empfehlungen für Provisorische Fahrbahnen zur Entlastung der umliegenden Verkehrsknoten,
Planunterlagen für die bauzeitliche Verkehrsführung (2+0) einschließlich umfangreicher Anpassung der wegweisenden Beschilderung im Umfeld,
Ausweisung von Entlastungsstrecken zur weiträumigen Umfahrung der Baustelle
Erarbeitung der projektbezogenen Verkehrstechnischen Unterlagen für 2 stationäre Lichtsignalanlagen
Leistungsverzeichnisses und Ausführungsbeschreibung
Projektdetails
AUFTRAGGEBER
Stadt Halle (Saale) über Ingenieurbüro SSF Ingenieure GmbH
LEISTUNGSZEITRAUM
2015 bis 2017
Stadt Halle (Saale) – Verkehrsführung während der Bauzeit

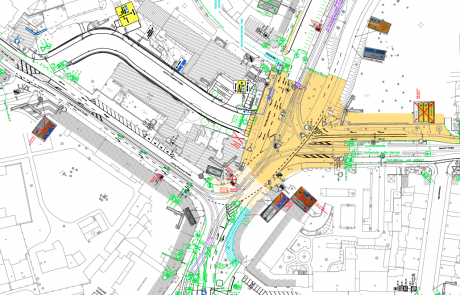

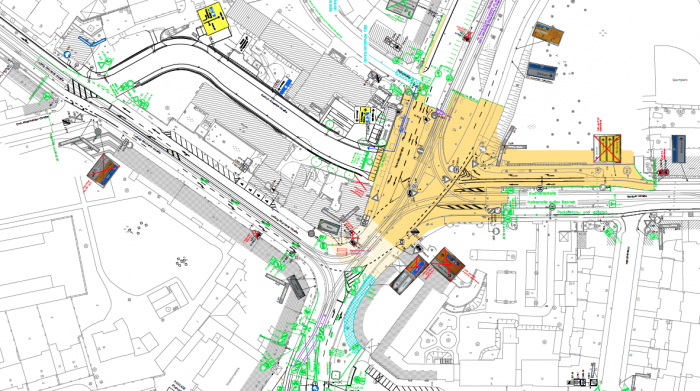

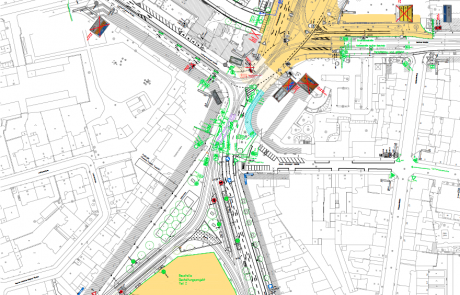

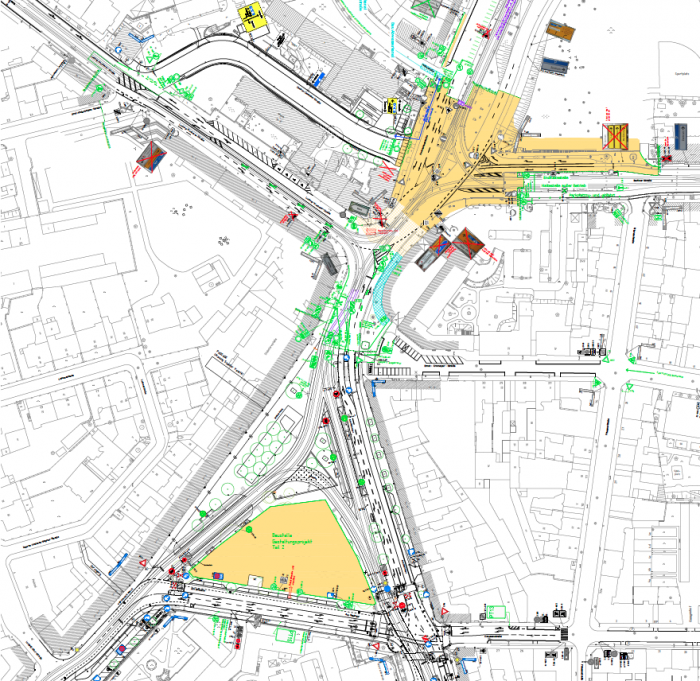

„Stadtbahnprogramm Halle“, Ausbau Verkehrsknoten am Steintor
Planungsleistungen für großräumige Umleitung einschließlich Entwurf von Plantafeln, Vorbereitung der Ankündigung der Sperrungen
Planung und Abstimmung von Bauzuständen für die Verkehrsführung während der Bauzeit (Verkehrsbaumaßnahmen Steintorplatz) einschl. Anpassung der stationären Wegweisung
Herstellung verkehrstechnischer Unterlagen für transportable LSA:
- Magdeburger Straße / Krausenstraße
- Magdeburger Straße / Straße der OdF / Halberstädter Straße
- Berliner Straße / Jahnstraße
Magdeburger Straße / Straße der OdF / Halberstädter Straße
Berliner Straße / Jahnstraße
Projektdetails
AUFTRAGGEBER
Stadt Halle (Saale) / Hallesche Verkehrs-AG (HAVAG) über Iproplan Planungsgesellschaft mbH Chemnitz
LEISTUNGSZEITRAUM
2011 – 2017
Stadt Halle (Saale) – Verkehrsführung während der Bauzeit

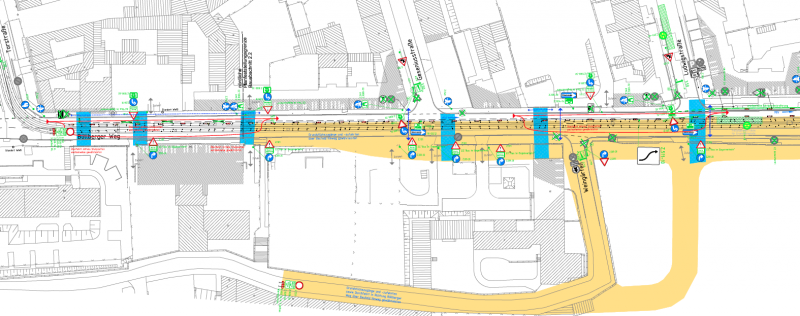

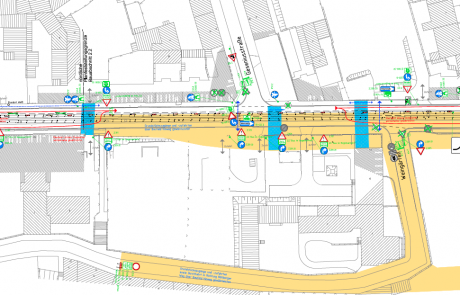

„Stadtbahnprogramm Halle“, Ausbau Böllberger Weg (Nord) in Halle(Saale)
Planung der in der Vorplanung definierten Bauzustände einschl. Herstellung von Übersichtsplänen von Verkehrszeichenplänen für die Bauzustände
Mengenermittlung und Leistungsverzeichnis als Zuarbeit für die Leistungsbeschreibung Verkehrsanlagen für die Gesamtmaßnahme
Erarbeitung einer verkehrstechnischen Unterlage für eine Busschleuse, die die Realisierung von Baufeldern außerhalb der Planfeststellungsgrenzen ermöglicht
Projektdetails
AUFTRAGGEBER
Stadt Halle (Saale) / Hallesche Verkehrs-AG (HAVAG) über Iproplan Planungsgesellschaft mbH Chemnitz
LEISTUNGSZEITRAUM
2011 – 2017
Stadt Halle (Saale) – Verkehrsführung während der Bauzeit

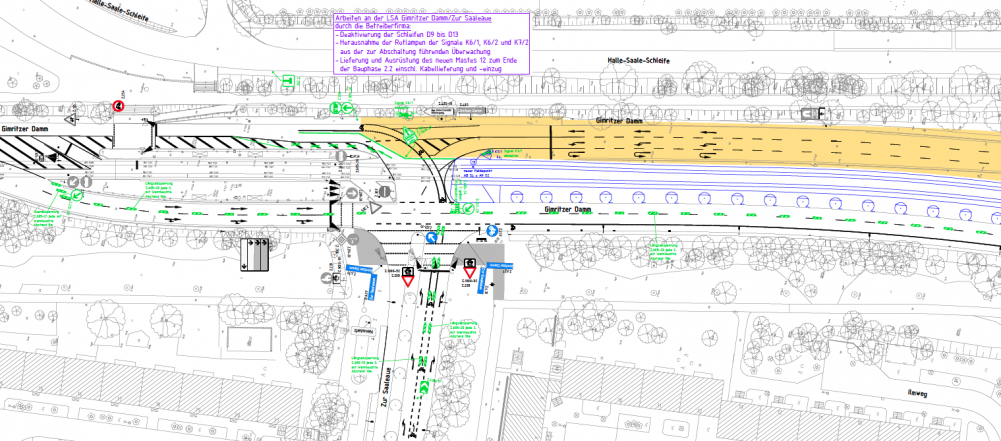

„Stadtbahnprogramm Halle“, Komplexvorhaben Gimritzer Damm
Planung der in der Vorplanung definierten Bauzustände einschl. Herstellung von Übersichtsplänen von Verkehrszeichenplänen für die Bauzustände
Erarbeitung der Detailplanunterlagen für die Verkehrsführung während der Bauzeit für die Gesamtmaßnahme
Mengenermittlung und Leistungsverzeichnis als Zuarbeit für die Leistungsbeschreibung Verkehrsanlagen für die Gesamtmaßnahme
Projektdetails
AUFTRAGGEBER
Stadt Halle (Saale) / Hallesche Verkehrs-AG (HAVAG) über Dr. Löber Ingenieurgesellschaft mbH
LEISTUNGSZEITRAUM
seit 2014

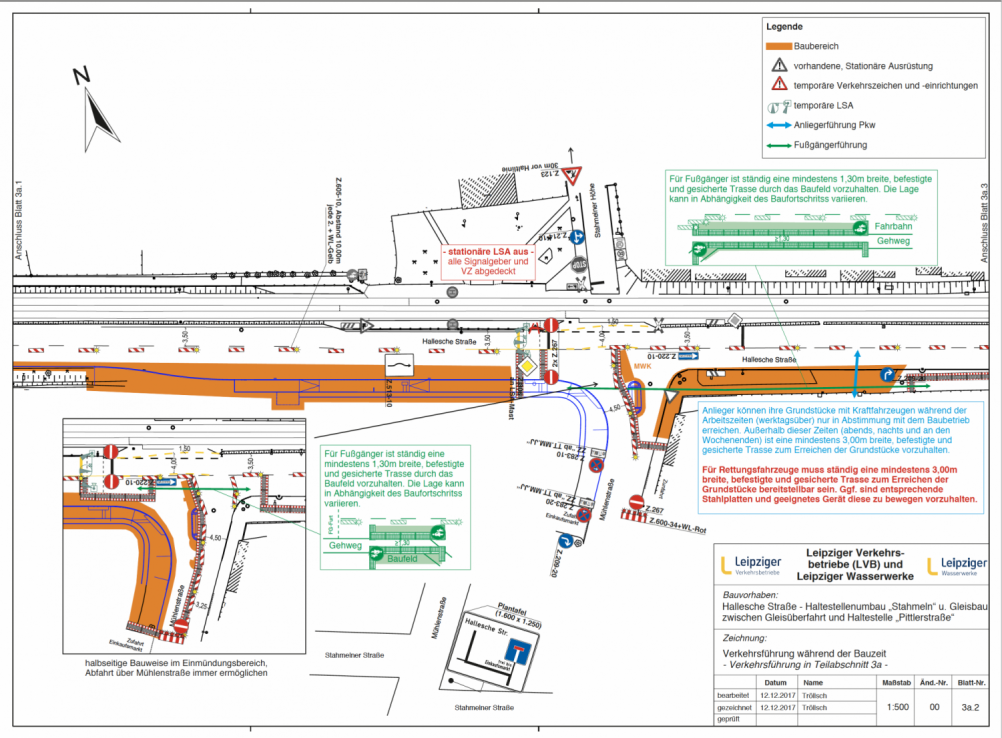

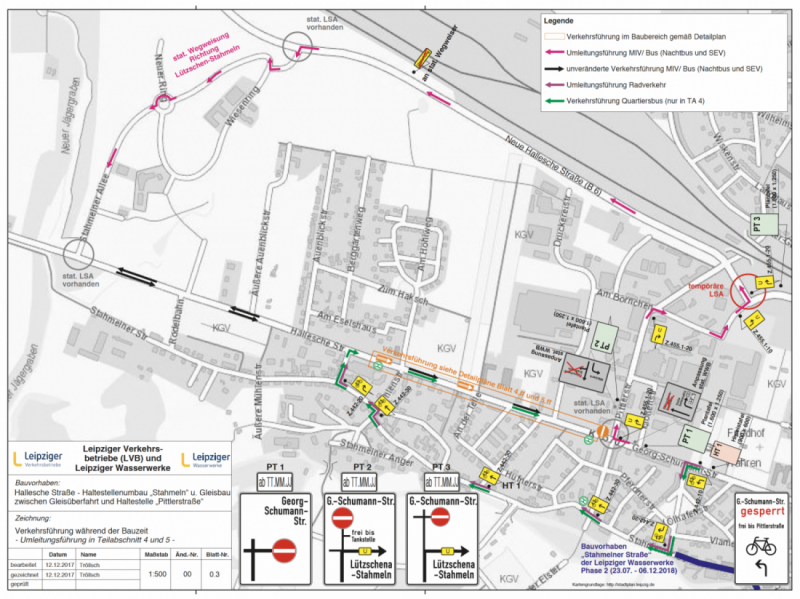

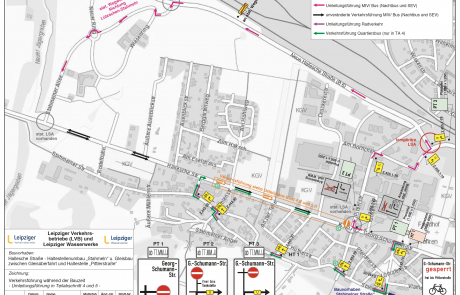

Hallesche Straße Haltestellenumbau Stahmeln und Gleisbau zwischen Gleisüberfahrt und Haltestelle Pittlerstraße in Leipzig

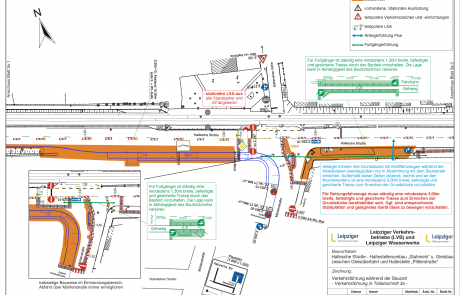

Grobkonzeption zur bauzeitlichen Verkehrsführung und Kostenschätzung
Detailpläne zur großräumigen Umleitungsführung und zur Verkehrsführung im Baubereich
Verkehrstechnische Unterlage für temporäre LSA und Unterlage zur Parameteranpassung stationärer LSA
Zuarbeit zur Ausschreibung mit Leistungsverzeichnis und Ausführungsbeschreibung
Projektdetails
AUFTRAGGEBER
Leipziger Verkehrsbetriebe (LVB) GmbH
LEISTUNGSZEITRAUM
2017

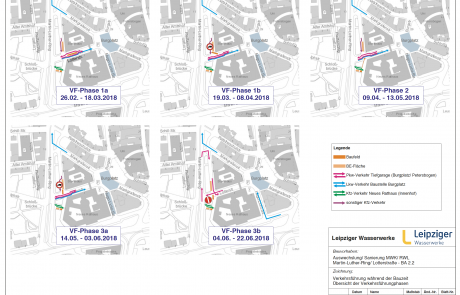

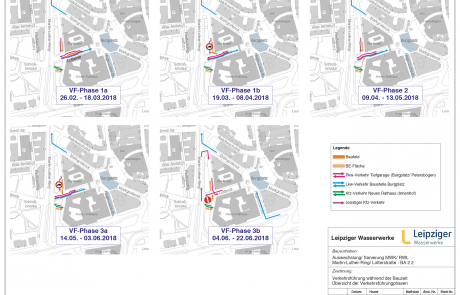

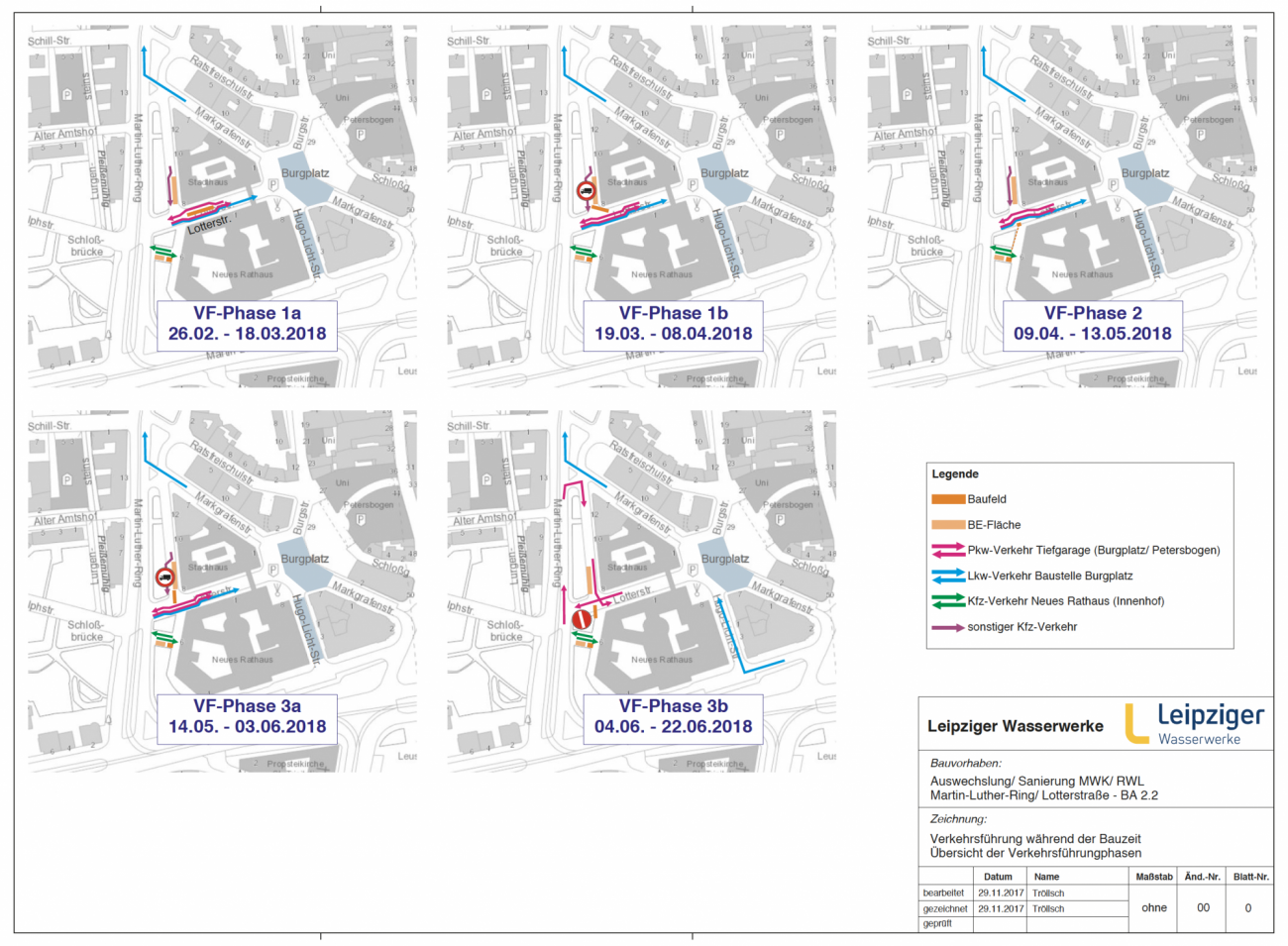

Auswechslung RWL, MWK und TWL Martin-Luther-Ring in Leipzig
Detailpläne zur großräumigen Umleitungsführung und zur Verkehrsführung im Baubereich
Verkehrstechnische Unterlage für temporäre LSA und Unterlage zur Parameteranpassung stationärer LSA
Zuarbeit zur Ausschreibung mit Leistungsverzeichnis und Ausführungsbeschreibung
Projektdetails
AUFTRAGGEBER
Leipziger Wasserwerke
LEISTUNGSZEITRAUM
2016 – 2017

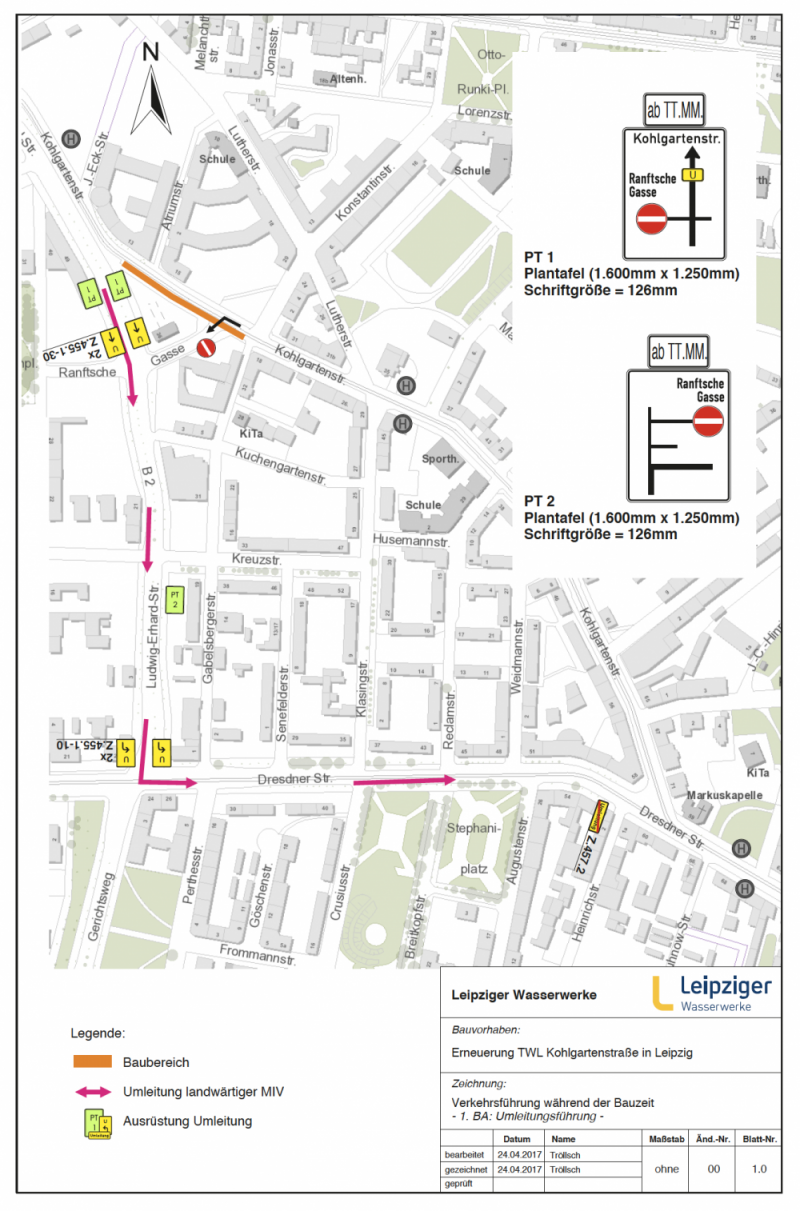

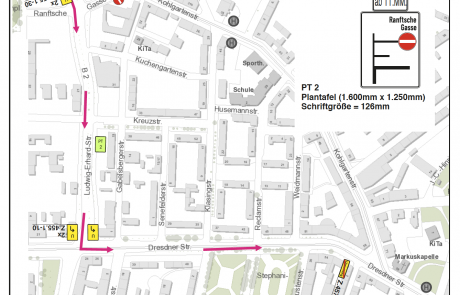

Erneuerung TWL Kohlgartenstraße in Leipzig
Detailpläne zur großräumigen Umleitungsführung und zur Verkehrsführung im Baubereich
Unterlage zur Parameteranpassung stationärer LSA
Zuarbeit zur Ausschreibung mit Leistungsverzeichnis und Ausführungsbeschreibung
Projektdetails
AUFTRAGGEBER
Leipziger Wasserwerke
LEISTUNGSZEITRAUM
2017

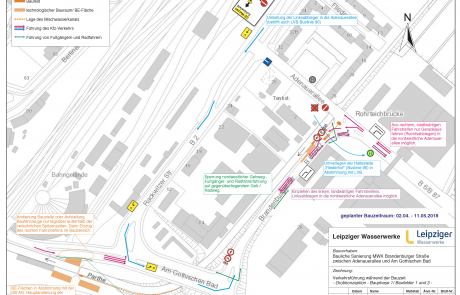

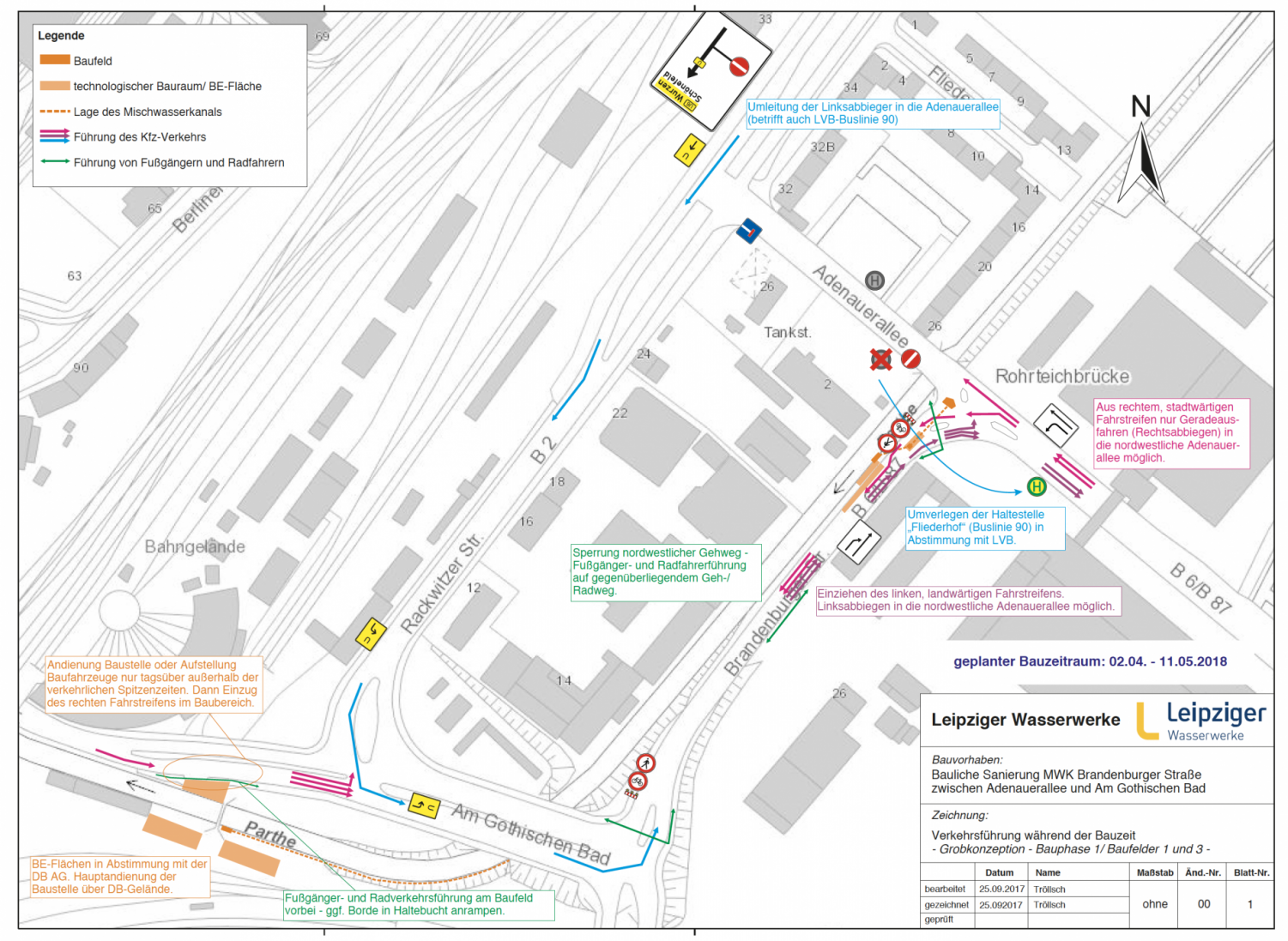

Sanierung MWK Brandenburger Straße und RÜ Adenauerallee in Leipzig
Detailpläne zur Umleitungsführung und zur Verkehrsführung im Baubereich
Unterlage zur Parameteranpassung stationärer LSA
Zuarbeit zur Ausschreibung mit Leistungsverzeichnis und Ausführungsbeschreibung
Projektdetails
AUFTRAGGEBER
Leipziger Wasserwerke
LEISTUNGSZEITRAUM
2017 – 2018

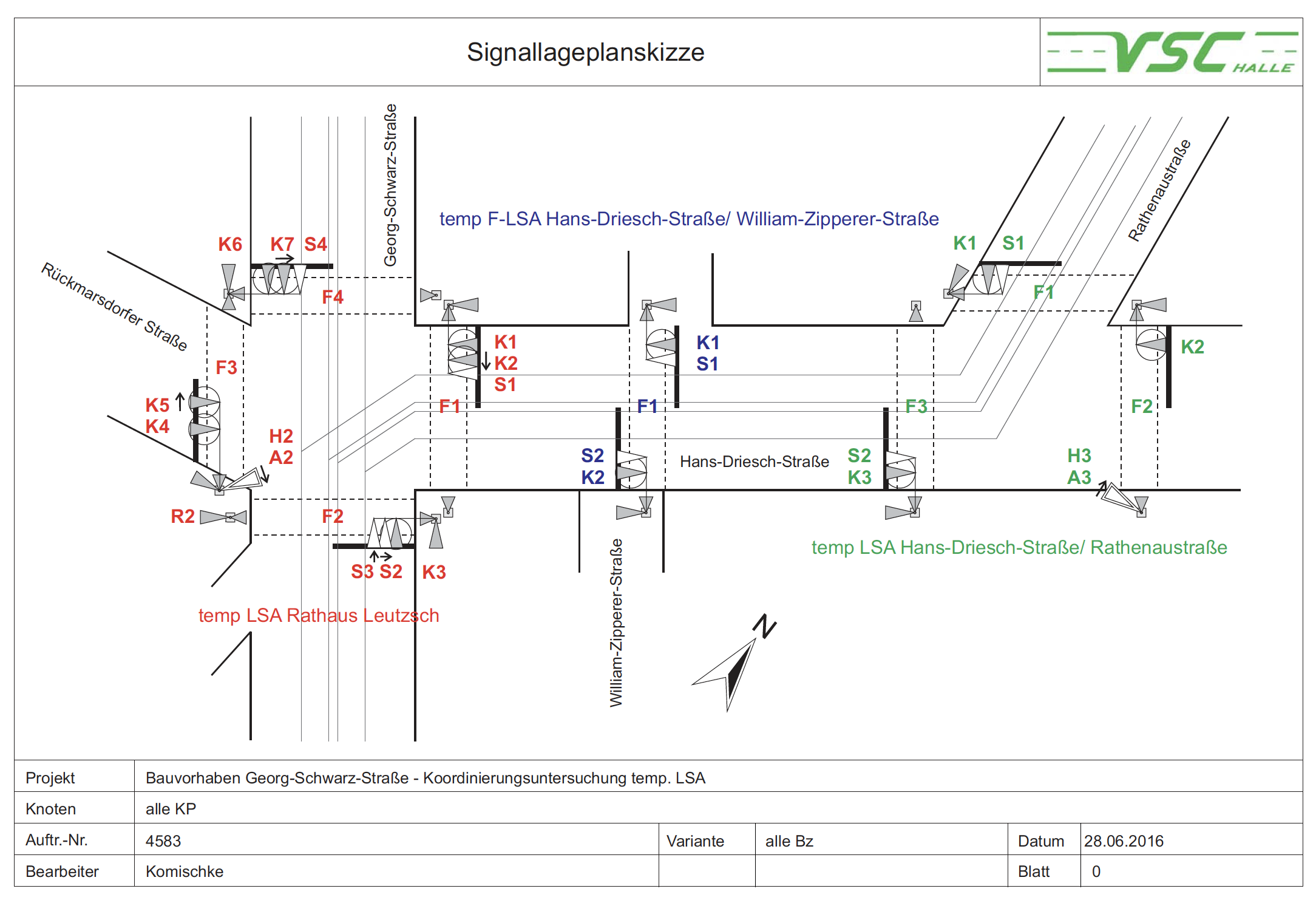

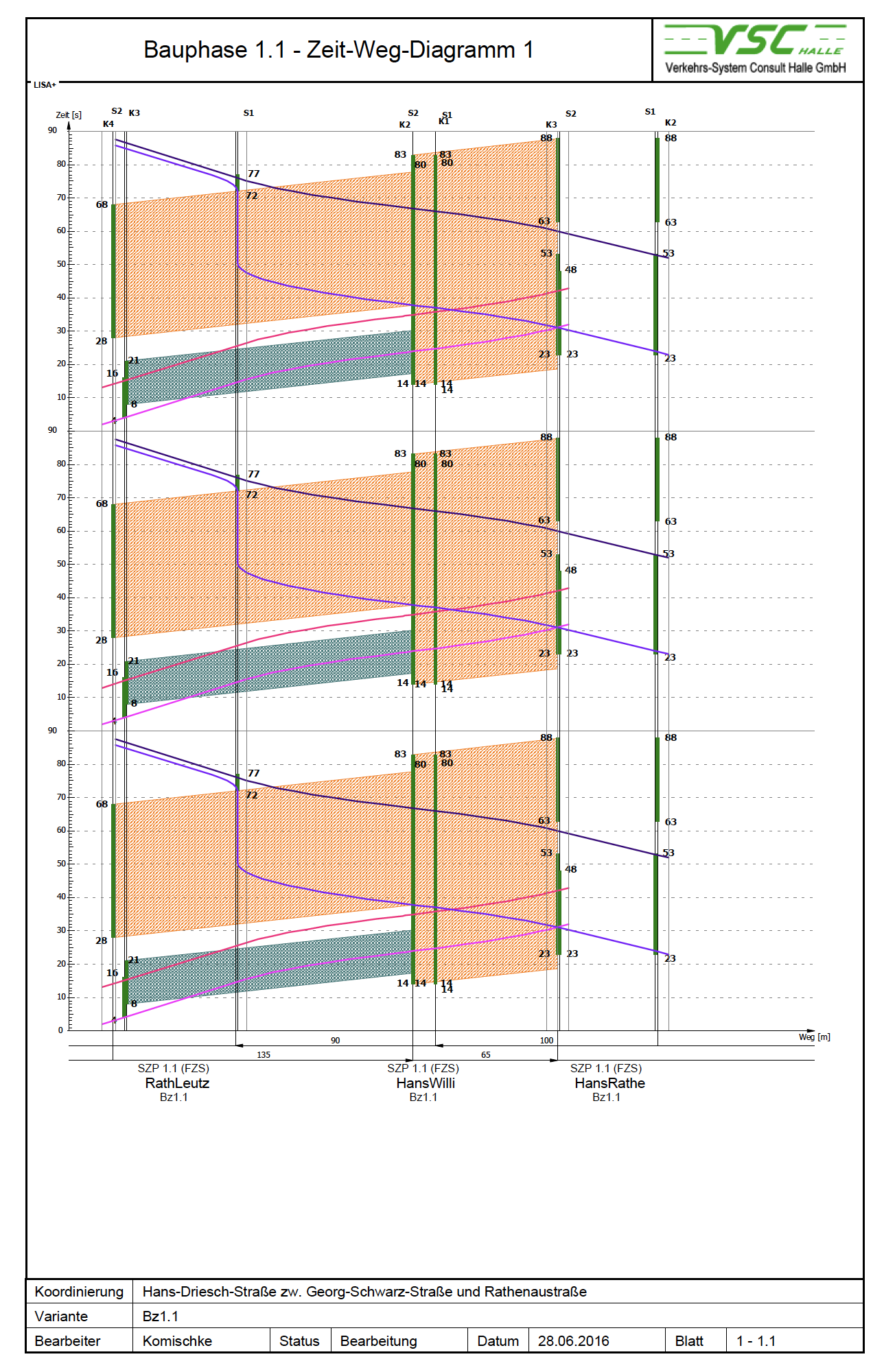

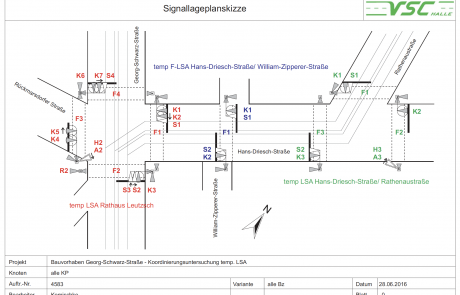

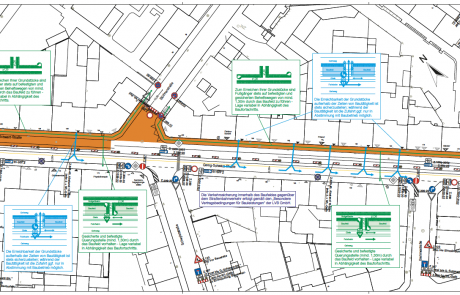

Ausbau Georg-Schwarz-Straße zwischen Hans-Driesch-Straße und Philipp-Reis-Straße in Leipzig
Grobkonzeption der bauzeitlichen Verkehrsführung mit Kostenschätzung
Detailpläne zur großräumigen Umleitungsführung und zur Verkehrsführung im Baubereich
Verkehrstechnische Unterlage für temporäre LSA und Unterlagen zur Parameteranpassung stationärer LSA
Zuarbeit zur Ausschreibung mit Leistungsverzeichnis und Ausführungsbeschreibung
Projektdetails
AUFTRAGGEBER
Stadt Leipzig, Verkehrs- und Tiefbauamt
LEISTUNGSZEITRAUM
2016 – 2017

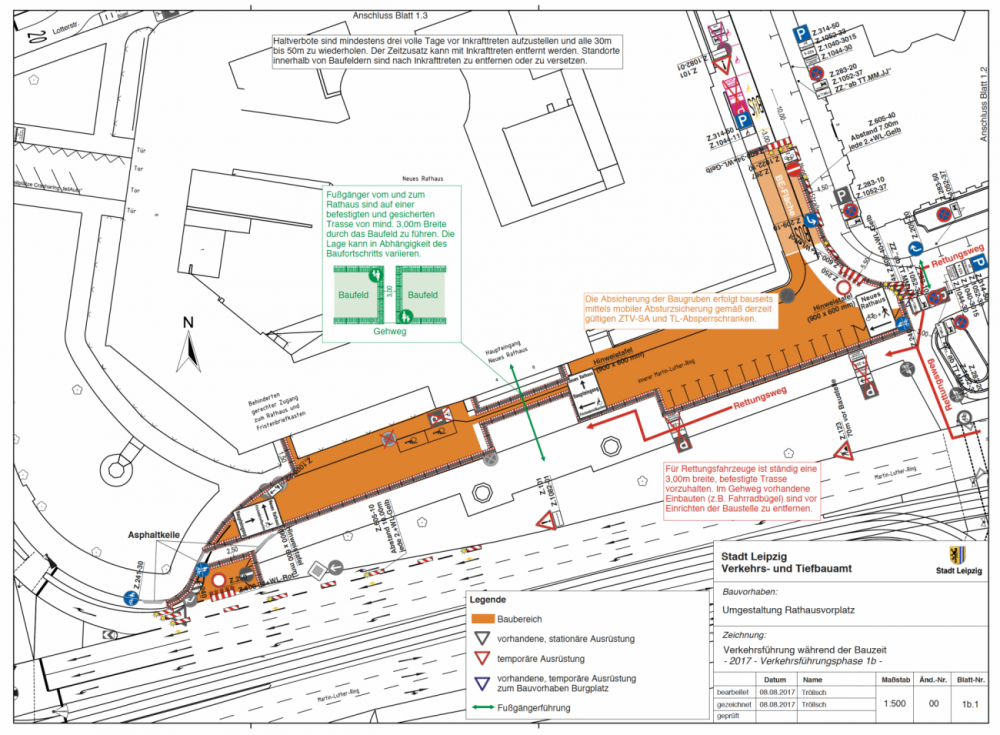

Umgestaltung Rathausvorplatz (Innerer Martin-Luther-Ring und Hugo-Licht-Straße) in Leipzig

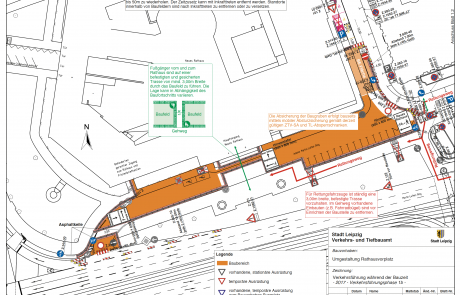

Detailpläne zur Verkehrsführung während der Bauzeit
Unterlage zur Anpassung stationärer LSA
Zuarbeit zur Ausschreibung mit Leistungsverzeichnis und Ausführungsbeschreibung
Projektdetails
AUFTRAGGEBER
Stadt Leipzig, Verkehrs- und Tiefbauamt
LEISTUNGSZEITRAUM
2017

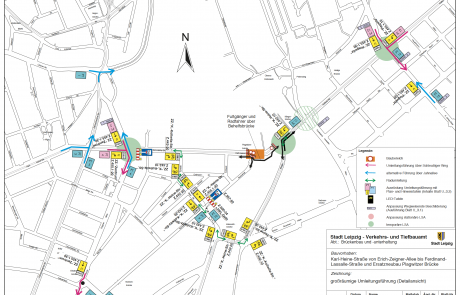

Ausbau Karl-Heine-Straße zwischen Erich-Zeigner-Allee und Ferdinand-Lassalle-Straße und Ersatzneubau Plagwitzer Brücke in Leipzig
Grobkonzeption der bauzeitlichen Verkehrsführung mit Kostenschätzung
Detailpläne zur großräumigen Umleitungsführung und zur Verkehrsführung im Baubereich
Verkehrstechnische Unterlage für temporäre LSA und Unterlagen zur Parameteranpassung stationärer LSA
Zuarbeit zur Ausschreibung mit Leistungsverzeichnis und Ausführungsbeschreibung
Projektdetails
AUFTRAGGEBER
Stadt Leipzig, Verkehrs- und Tiefbauamt
LEISTUNGSZEITRAUM
2016 – 2017

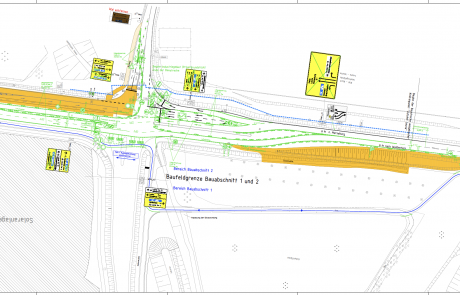

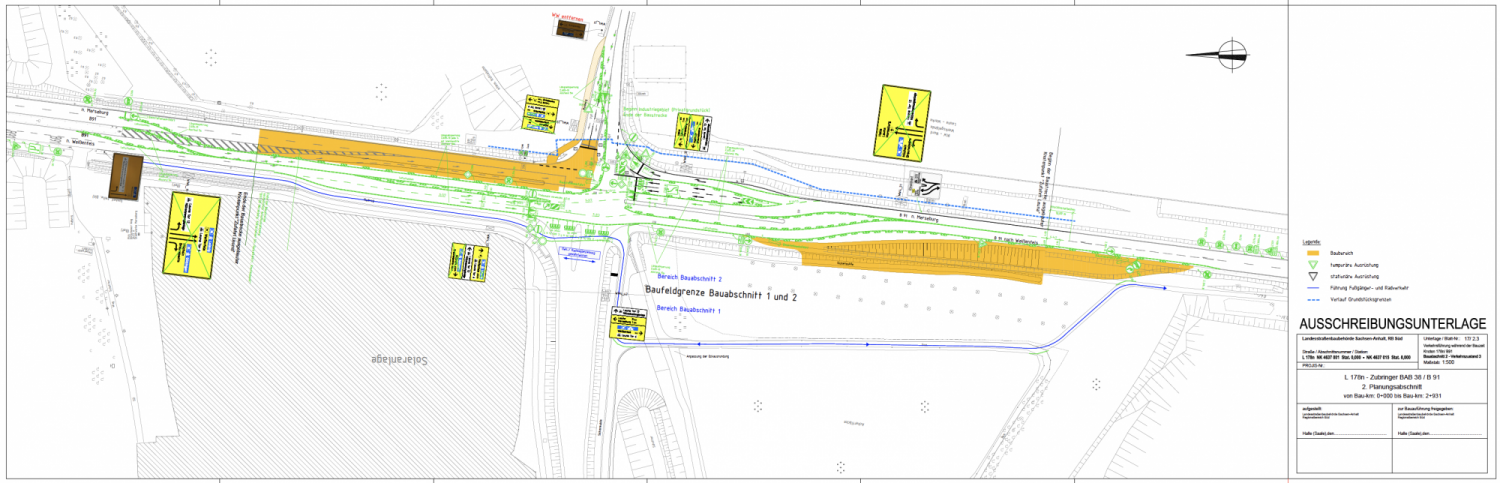

L178n Zubringer BAB 38 – B91
Erarbeitung eines Konzeptes für die Verkehrsführung während der Bauzeit auf der Grundlage der Baufeldplanung und Anfertigung von Planungsunterlagen zur Verkehrsführung während der Bauzeit; Beurteilung der Verkehrswirksamkeit
Projektdetails
AUFTRAGGEBER
Landesstraßenbaubehörde Sachsen-Anhalt
Regionalbereich Süd
LEISTUNGSZEITRAUM
Aug – Dez 2017

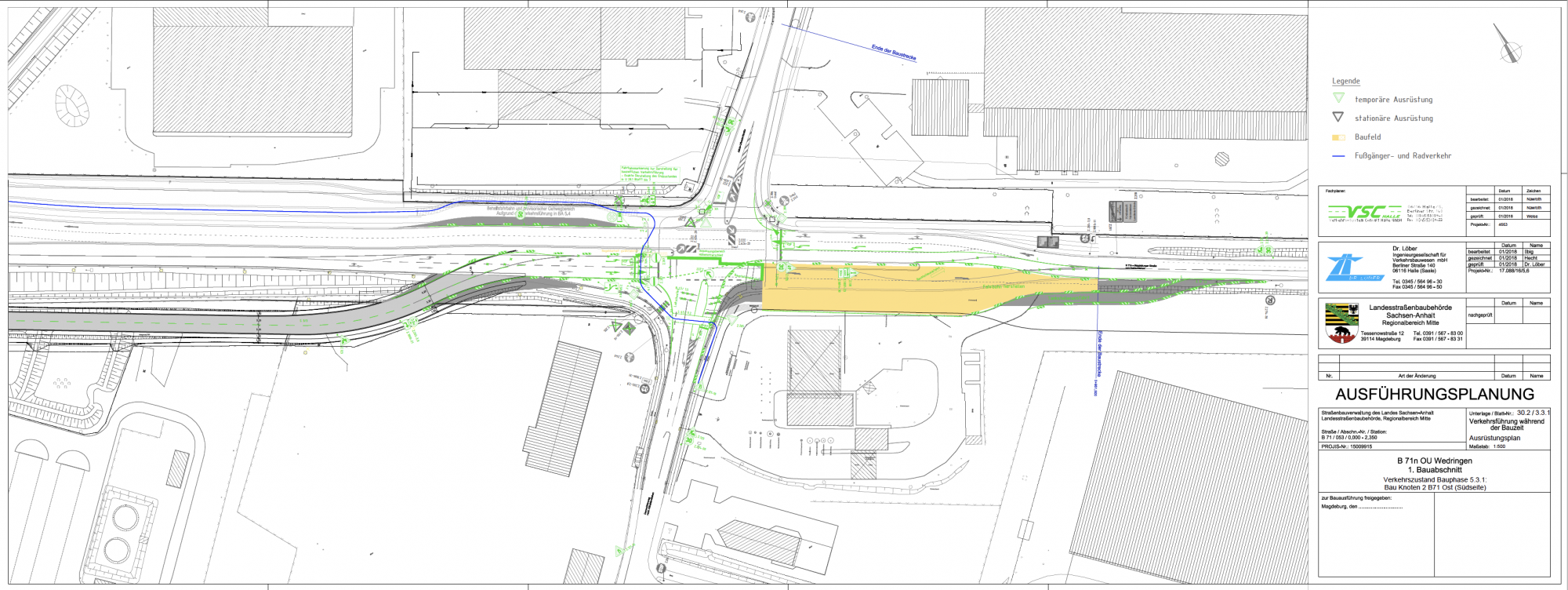

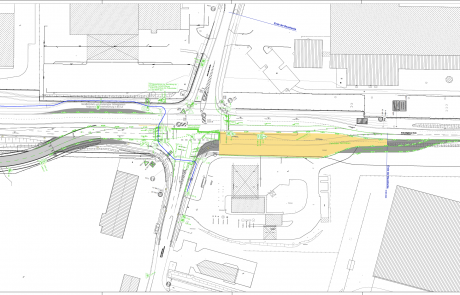

B71 OV Wedringen, Verkehrsführung während der Bauzeit
Erstellung von Verkehrsführungskonzepten einschließlich (großräumiger Umleitung) und von maßstäblichen Lage- und Ausrüstungsplänen für die entsprechenden Verkehrszustände
Erarbeitung von Markierungs- und Beschilderungsplänen für den Endzustand für 3 Bauabschnitte im Zuge der B71
Erarbeitung der Werkstattzeichnungen für die Wegweisende Beschilderung an den Knoten 1 – 3 einschließlich Vorstatik zur Bemessung der Aufstellkonstruktionen
Beurteilung der Verkehrswirksamkeit
Projektdetails
AUFTRAGGEBER
Landesstraßenbaubehörde Sachsen-Anhalt
Regionalbereich Mitte
LEISTUNGSZEITRAUM
Nov 2017 – Jan 2018
Verkehrsführung während der Bauzeit Stadt Leipzig

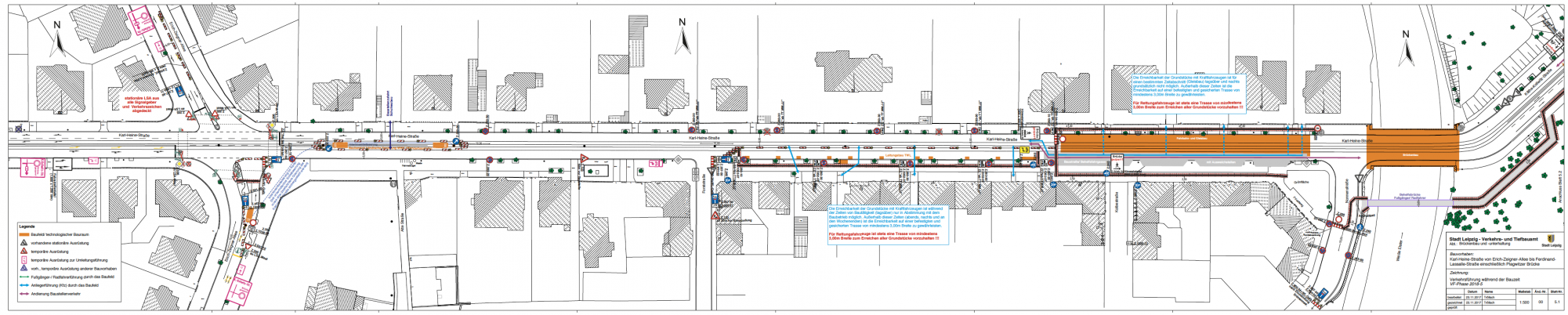

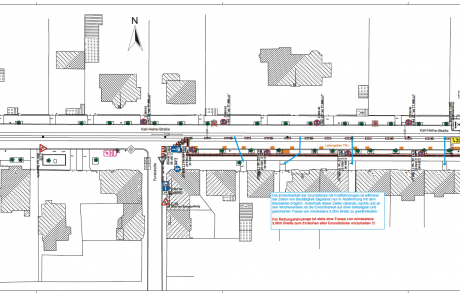

Karl-Heine-Straße von Kolbestraße bis Klingerweg einschließlich Plagwitzer Brücke

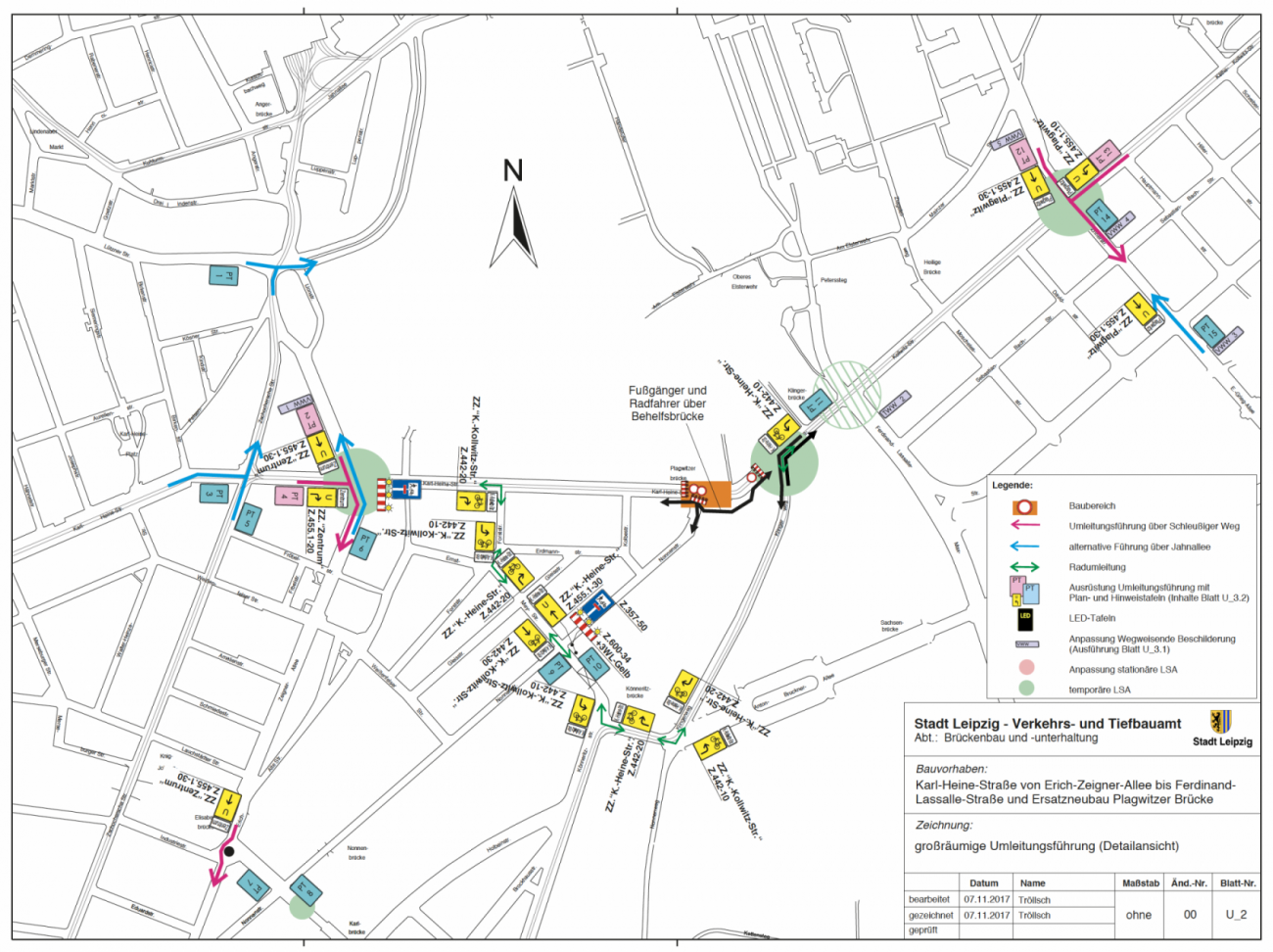

Großräumige Umleitungsführung während der Vollsperrung der Plagwitzer Brücke, Bearbeitung Baubereich für bis zu 10 Verkehrsführungszustände, Prüfung und Anpassung stationärer Lichtsignalanlagen im Zuge der Umleitungsführung, Erarbeitung der Verkehrstechnischen Unterlagen für temporäre Lichtsignalanlagen
Vollsperrung der Karl-Heine-Straße zwischen Klingerweg und Kolbestraße (einschließl. Plagwitzer Brücke)
Umleitung des Kfz-Verkehrs
Maßnahme bezogene Vorleistungen der Leipziger Wasserwerke
Einbindung von Verkehrsführungskonzeptionen weiterer Vorhaben im Baubereich
Erarbeitung der Verkehrszeichenpläne für die großräumige Umleitung und für die Verkehrsführung im Baubereich
Erarbeitung der Verkehrstechnischen Unterlagen der benötigten temporären Lichtsignalanlagen (von einfachen Fußgängerquerung bis hin zu komplexen Knoten-LSA mit ÖPNV-Beeinflussung)
Leistungsverzeichnisses und Ausführungsbeschreibung
Projektdetails
AUFTRAGGEBER
Stadt Leipzig
LEISTUNGSZEITRAUM
seit 2017

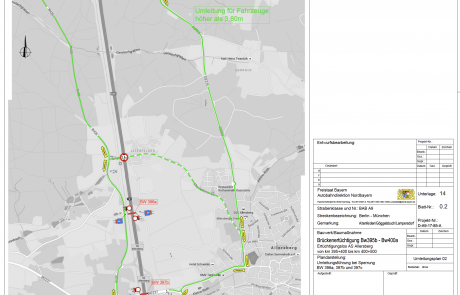

Verkehrsführung während der Bauzeit BAB 9

BAB 9, Systematische Brückenertüchtigung, Ertüchtigungslos Allersberg
Verkehrsführungskonzeption

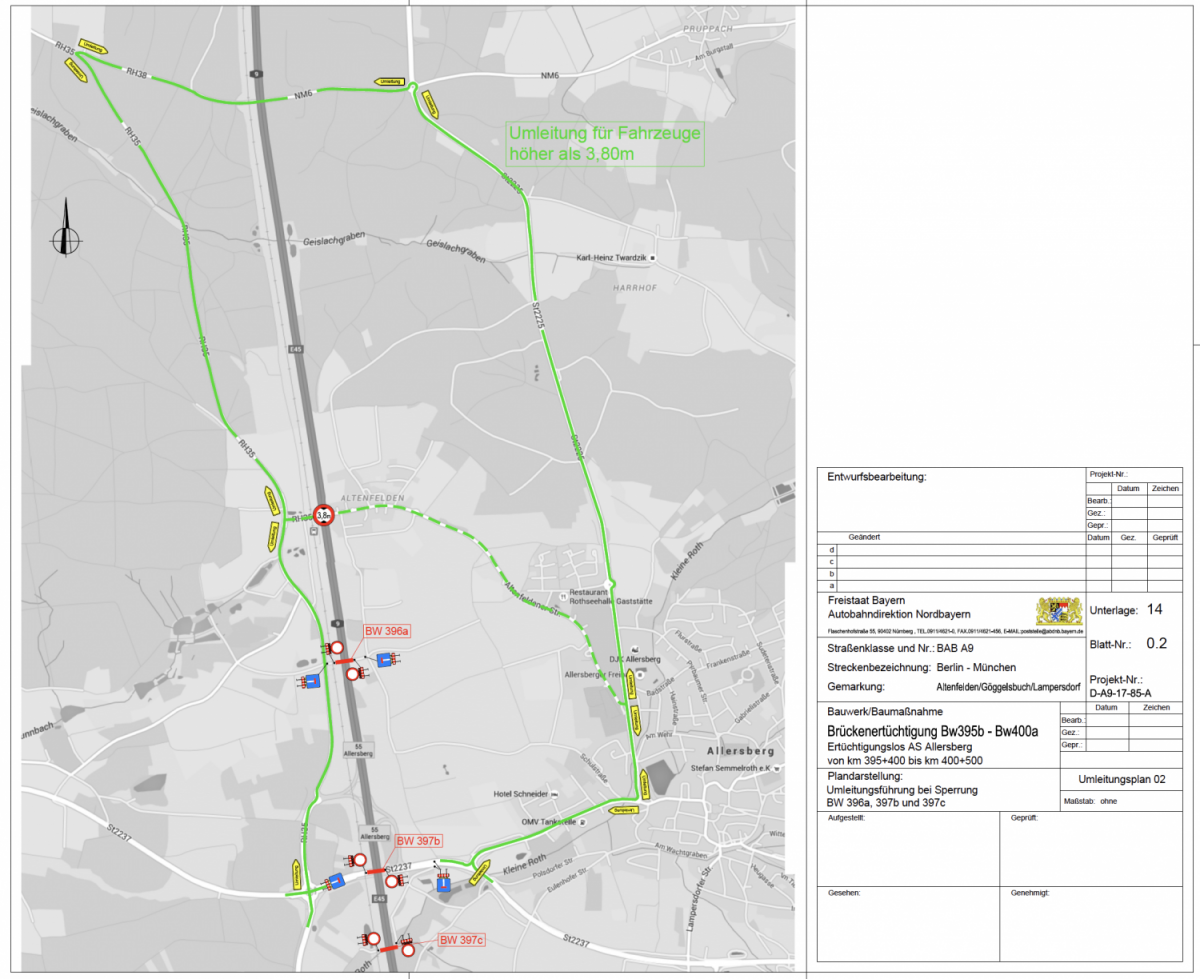

Umleitungspläne für Straßenvollsperrungen (inkl. Plantafeln und Anpassung wegweisender Beschilderung)
Planunterlagen für die bauzeitliche Verkehrsführung auf der BAB 9
- Vorphasen – gemäß RSA-Regelplänen
- Hauptphasen mit 5+0-Verkehrsführung
- Haupthasen mit 2+W+2-Wechselverkehrsführung
Mitwirken am Pilotprojekt “Mobile Wechselverkehrszeichenbrücken“ zur Wechselverkehrsführung auf BAB
Erstellen von Verkehrszeichenplänen zur Verkehrsführung im nachgeordneten Streckennetz
Erarbeiten der Leistungspositionen als Zuarbeit zur Ausschreibung bzw. als eigenständiges Fachlos
Projektdetails
AUFTRAGGEBER
Autobahndirektion Nordbayern
LEISTUNGSZEITRAUM
2016 bis 2017
